蒸気バルブ取付工事
- 施工設備
- 配管設備
- 施工場所
- 工場
- 工期
- 2日
お客様の課題
ケミカルプラント工場様より、蒸気本管からのライン分岐工事をご依頼いただきました。しかし、蒸気を停止できるのは2日間であり、対象の配管は300Aと大口径で、従来のチーズで取り出すと本管を完全に切断する必要がありました。重量とサポート間距離を考慮すると、切断後の芯出し作業に時間がかかり、工期内に完了できないリスクがありました。
施工の流れ
現場確認→見積作成→受注→現場で蒸気停止日などの打合せ→工程表作成→補修作業→通気→完了
施工効果

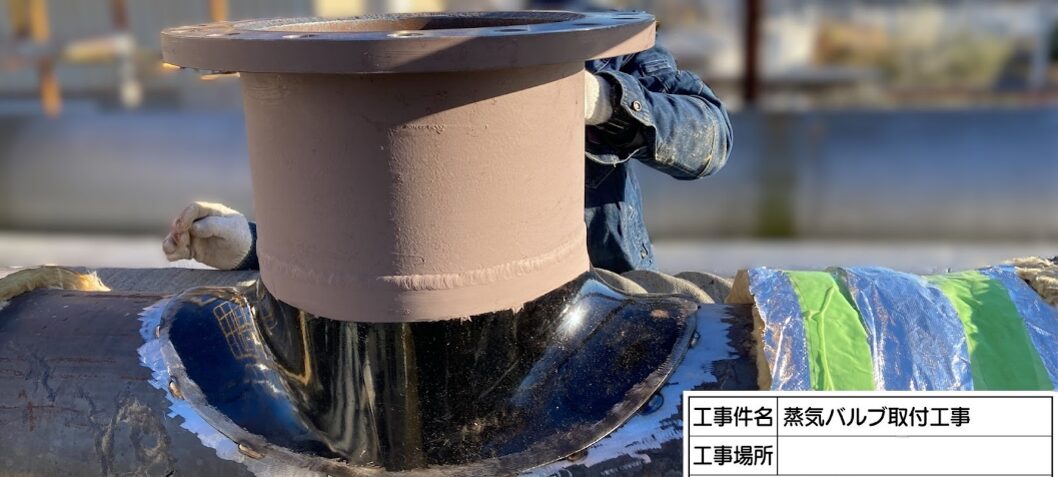

工期短縮を実現するため、本管を切断せずに分岐できる溶接サドルをご提案しました。分岐バルブや配管など、工場で製作できる部分はすべて事前に準備しました。現場ではサドルの溶接取付け作業に集中することで、作業時間を大幅に短縮し、お客様の要望であった2日間を下回る、わずか1日半で蒸気バルブの設置を完了できました。
